施工進度表範本:Excel 免費下載+甘特圖做法(室內裝修版)

室內裝修施工進度表 Excel 範本免費下載,內建甘特圖,改開工日和天數就自動排好日期,附 14 項常見工序順序與參考天數、Excel 進度表常卡住的地方

Everywhere Design 編輯整理2026.10.02約 3 分鐘讀完
本文目錄
下載施工進度表範本(Excel) ↓不用註冊,點了就下載|Excel、Numbers 都能開

排好想讓工班直接在手機上看?免費試用 30 天 →

每個案子開工前,第一件事就是把施工進度表排出來

這份範本是照我們實際排工的順序整理的,免費下載,改開工日就能直接用

先下載範本

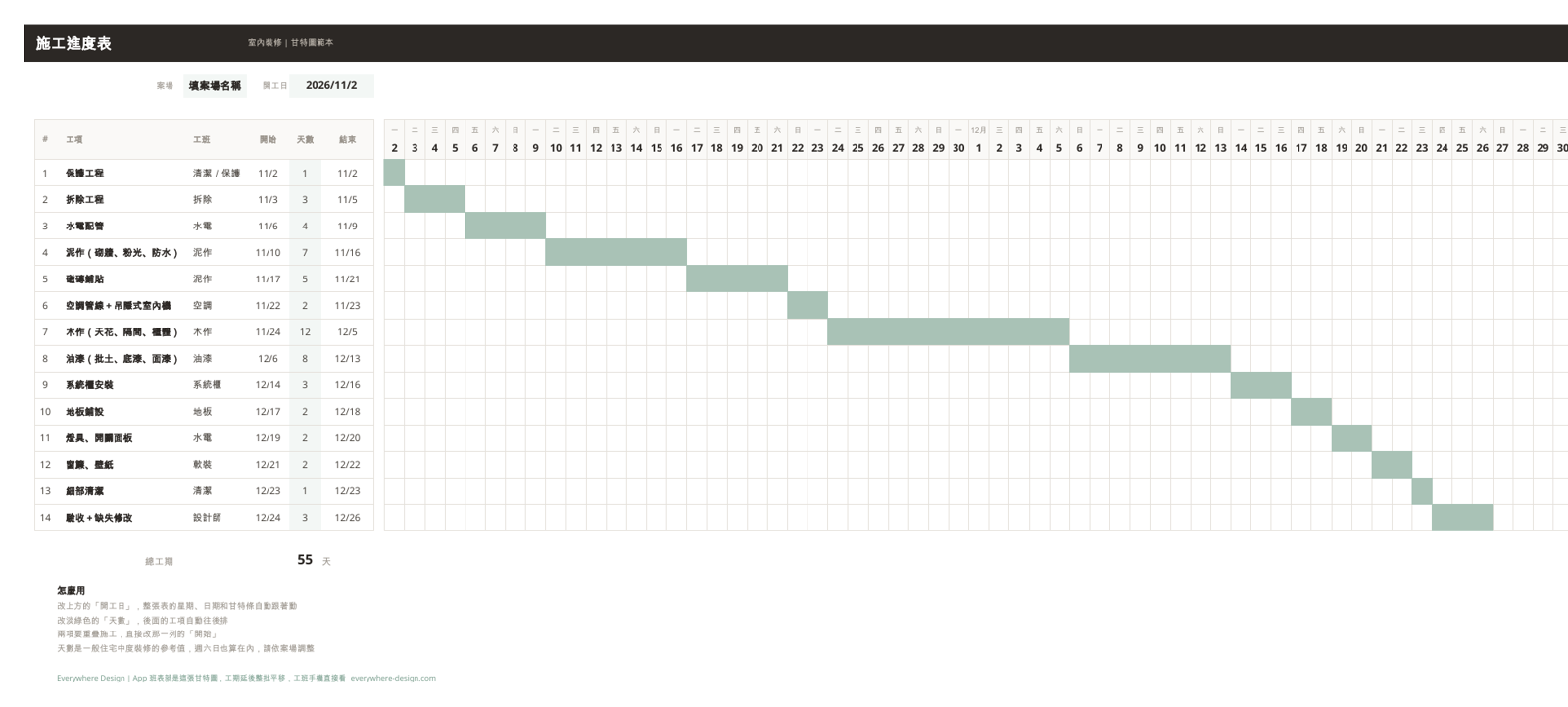

室內裝修施工進度表範本預覽:14 項工序與甘特圖
範本長這樣,跟我們 App 的班表同一個樣子,14 項工序排好,改開工日整張跟著動
  • 改「開工日」,整張表的星期、日期和甘特條自動跟著動
  • 改某一項的「天數」,後面的工項自動往後排
  • 某兩項要重疊施工,直接改那一列的開始日就好
▶ 影片教學看 1 分鐘影片教學:範本怎麼填、工期延後怎麼挪 →YouTube 短片|用這份範本從改開工日示範到整排往後挪

一份好用的施工進度表要有哪些欄位

欄位為什麼需要
工項照施工順序寫,拆到「一個工班一件事」最好排
負責工班誰該哪天到,工班一看就知道
開始日/結束日結束日用「開始日+天數-1」算,不要手打,改一個才不會全部對不上
天數估工期的地方,延後時只改這一格
甘特圖把日期畫成橫條,哪幾天兩個工班同時在場、哪裡空窗,看圖比看數字快

室內裝修常見工序與參考天數

順序工項參考天數
1保護工程1
2拆除工程2–4
3水電配管3–5
4泥作(砌牆、粉光、防水)5–10
5磁磚鋪貼4–7
6空調管線+吊隱式室內機1–3
7木作(天花、隔間、櫃體)10–20
8油漆(批土、底漆、面漆)6–10
9系統櫃安裝2–4
10地板鋪設1–3
11燈具、開關面板1–2
12窗簾、壁紙1–2
13細部清潔1
14驗收+缺失修改2–5

以一般住宅中度裝修抓的參考值,實際要看坪數、工法和有沒有動到格局|壁掛式冷氣通常等油漆做完才裝

排的時候有兩個地方最容易出錯

第一是泥作和防水,要留乾燥時間,不能拆完馬上接下一個工班

第二是木作和油漆,天花、櫃體做完才輪到批土,這兩段加起來通常是整個工期最長的部分

用 Excel 自己畫甘特圖的做法

  • 在表格右邊開一排日期欄,每一欄一天,第一欄等於開工日,後面每欄加 1
  • 選取甘特區,用「設定格式化的條件」,公式寫「這一欄的日期 介於 開始日和結束日之間」就填色
  • 日期上面加一列星期幾,哪天碰到週末一眼就看得到

懶得自己做的話,上面的範本已經做好,Excel 和 Numbers 打開都看得到甘特條

Excel 進度表最常卡住的三個地方

  • 工期延後:前面一個工班晚兩天,後面十幾項全部要往後挪,還要記得避開週末
  • 版本對不上:表在辦公室電腦裡,工班手上的是上禮拜傳到 LINE 的截圖
  • 現場沒回報:哪一項真的做完了,要一個一個打電話問,表上的進度永遠慢半拍

排好之後,同事和監工直接在手機上看

Everywhere Design 是一套專業工程管理 App

班表就是甘特圖,工期延後整批一起平移,還能選擇避開週六日

同事和監工用手機看班表,到場 GPS 打卡,施工照片按工種存在案場底下

30 天免費試用,不用綁信用卡

常見問題

施工進度表跟預定進度表差在哪

意思差不多
工程預定進度表通常是開工前給業主或發包方看的計畫,施工進度表則是施工期間一直更新、拿來排工班的那一份

甘特圖一定要用 Project 軟體做嗎

不用
一般住宅裝修 10 到 20 個工項,用 Excel 就畫得出來,本文附的範本已經做好,下載改開工日就能用

工期延後要怎麼調

在範本裡改延後那一項的天數,後面的工項會自動往後排
如果要整批平移又要避開週末,用排程 App 會比手動改快很多
